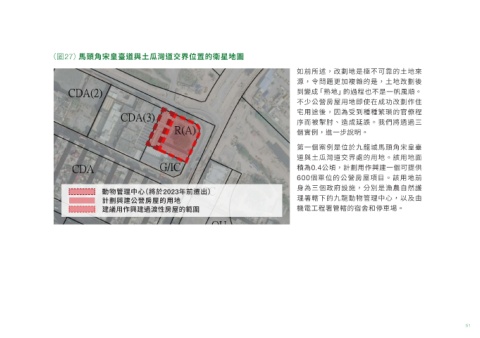

(圖27)馬頭角宋皇臺道與土瓜灣道交界位置的衛星地圖
如前所述,改劃地是極不可靠的土地來
源,令問題更加複雜的是,土地改劃後
到變成「熟地」的過程也不是一帆風順。
不少公營房屋用地即使在成功改劃作住
宅用途後,因為受到種種繁瑣的官僚程
序而被掣肘、造成延誤。我們將透過三
個實例,進一步說明。
第一個案例是位於九龍城馬頭角宋皇臺
道與土瓜灣道交界處的用地。該用地面
積為0.4公頃,計劃用作興建一個可提供
600個單位的公營房屋項目。該用地前
身為三個政府設施,分別是漁農自然護
動物管理中心(將於2023年前遷出)
計劃興建公營房屋的用地 理署轄下的九龍動物管理中心,以及由
建議用作興建過渡性房屋的範圍 機電工程署管轄的宿舍和停車場。
