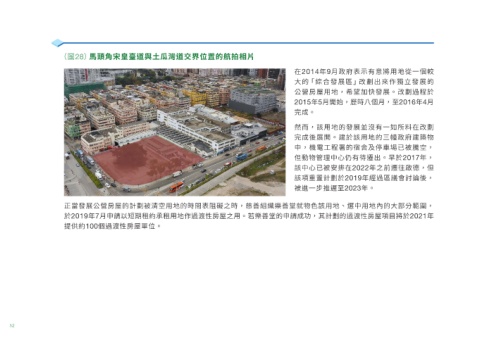

(圖28)馬頭角宋皇臺道與土瓜灣道交界位置的航拍相片
在2014年9月政府表示有意將用地從一個較
大的「綜合發展區」改劃出來作獨立發展的
公營房屋用地,希望加快發展。改劃過程於
2015年5月開始,歷時八個月,至2016年4月
完成。
然而,該用地的發展並沒有一如所料在改劃
完成後展開。建於該用地的三幢政府建築物
中,機電工程署的宿舍及停車場已被騰空,
但動物管理中心仍有待遷出。早於2017年,
該中心已被安排在2022年之前遷往啟德,但
該項重置計劃於2019年經過區議會討論後,
被進一步推遲至2023年。
正當發展公營房屋的計劃被清空用地的時間表阻礙之時,慈善組織樂善堂就物色該用地、選中用地內的大部分範圍,
於2019年7月申請以短期租約承租用地作過渡性房屋之用。若樂善堂的申請成功,其計劃的過渡性房屋項目將於2021年
提供約100個過渡性房屋單位。
